Å bytte lager på en TBM tre kilometer inni fjellet er en komplisert operasjon.

Slik skal de fikse «Jern-Erna»

LNS så seg nødt til å stanse tunnelboremaskinen «Jern-Erna» for omfattende reparasjoner. Les hvordan reparasjonene skal foregå.

Publisert Sist oppdatert

Denne artikkelen ble publisert for over 5 år siden.

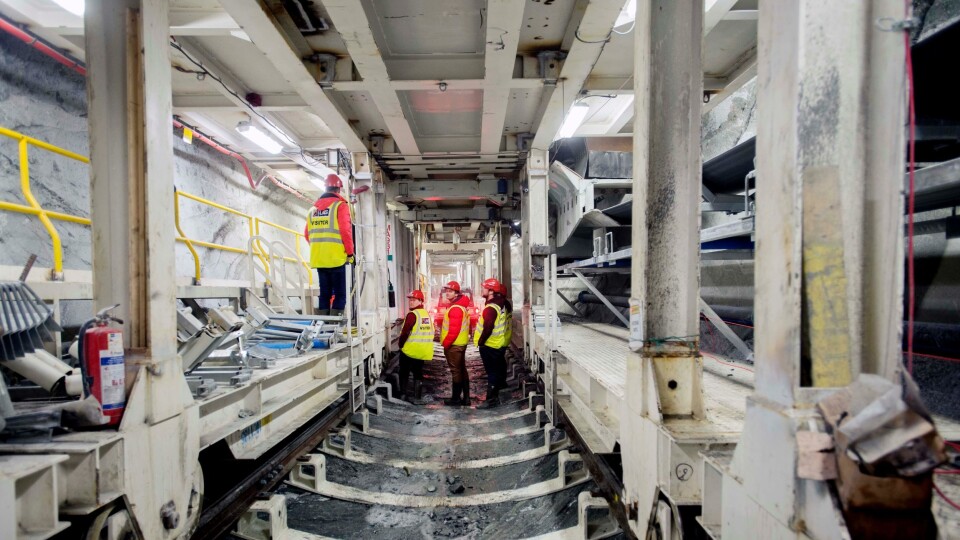

Det var i slutten av februar at TBM-en «Jern-Erna» måtte stanses tre kilometer inne i fjellet under boringen av en tilløpstunnel på Nedre Røssåga Kraftverk.

Les saken: ”Jern-Erna” har havarertTBM maskinen ”Jern-Erna”, som borer en 7,2 kilometer lang vannkrafttunnel i Nedre Røssåga, har havarert. Et lager på 21 tonn og 5,2 meter i diameter må byttes.

- Man indikasjoner på skade på deler av hovedlageret på tunnelboremaskin. Etter flere inspeksjoner og tester bestemte LNS og Robbins i samråd seg for å stoppe boring og bytte hovedlager for å unngå ytterligere skader på hovedlager og andre deler på tunnelboremaskinen, skriver LNS, TBM-produsent Robbins og oppdragsgiver Statkraft i en felles pressemelding.

Etter avveiing mellom et effektivt hovedlagerbytte og videre boring med risiko for ytterligere skade, som hovedlagerhavari ble det besluttet å bytte lager. Lageret veier 21 tonn og har en diameter på 5,2 meter – og står altså tre kilometer inne i fjellet.

Denne prosessen vil ta 4-6 uker og man forventer å være klar for boring før påske.

Slik beskriver LNS og Robbins prosessen videre:

1. Sprenge nisje i heng bak TBM og installere løfteutstyr i nisje.
2. Ta av kutterhode og bolte det til stuff.
3. Ta inn nytt hovedlager i tunnel og henge nytt hovedlager opp i nisjen.
4. Gå TBM tilbake til nisjen.
5. Bytte hovedlager og henge gammelt hovedlager i nisje.
6. Gå TBM frem og feste kutterhodet.
7. Klar til boring.

LNS og Robbins mener at de har god kompetanse til å utføre det krevende arbeidet, og begrunner avgjørelsen om å bytte lager med følgende:

- LNS har meget god kompetanse og erfaring i utfordrende sprenging og kan derfor drive nisjen raskt som kreves for lagerbytte.

- LNS har egnet utstyr for sprengning tilgjengelig i umiddelbar nærhet.

- Nytt hovedlager og nødvendig utstyr var lett tilgjengelig og kunne bli levert før forberedende arbeid var fullført.

- Robbins hadde tilgjengelig ekspertteam klar for å assistere hovedlagerbytte.

- Robbins har erfaring i bytte av hovedlager og har god kontroll på prosessen.
